  桥梁顶升的目的是改变现有桥面高度,与即将建成的高架桥相接,根据顶升部分的结构型式、各个墩柱处顶升的高度差异较大的实际情况,针对本工程的具体情况,首先对于单幅解除桥面伸缩缝和桥面连续封,而后对于需要抬高桥墩在盖梁下部安装千斤顶实施断柱顶升,同时对桥墩的小里程空心板梁实施保压,采取整体同步顶升、纵横限位、同步控制、实时监测、分步到位方式将桥墩顶升至设计标高;再将桥墩接长,外包砼;而后对于桥墩直接顶升上部梁体实现梁底调坡、加高垫石、支座调整及更换,待该单幅施工完成后再对另外的一幅进行相同的步骤施工。

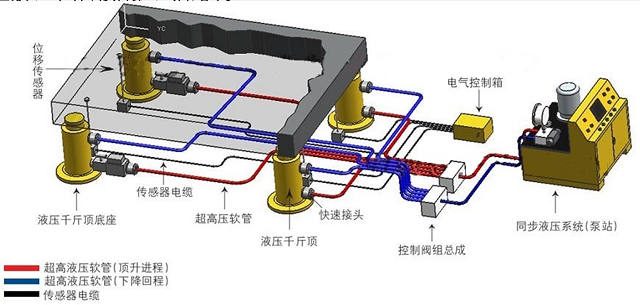

  桥梁顶升施工工艺流程如下:1-首先安装千斤顶、随动装置,钢支撑及分配梁,同时对安装泵站,光栅尺等检测装置,而后对设计进行调试;2-将单幅路面交通封锁,拆除桥面伸缩缝及连续缝,安装桥面牵拉限位及墩柱横向限位装置;3-对千斤顶施加85%梁体重量的顶力,对墩柱进行切割;4-对立柱进行接高及外包砼,对砼进行养护;5-对立柱进行接高及外包砼,对砼进行养护。
